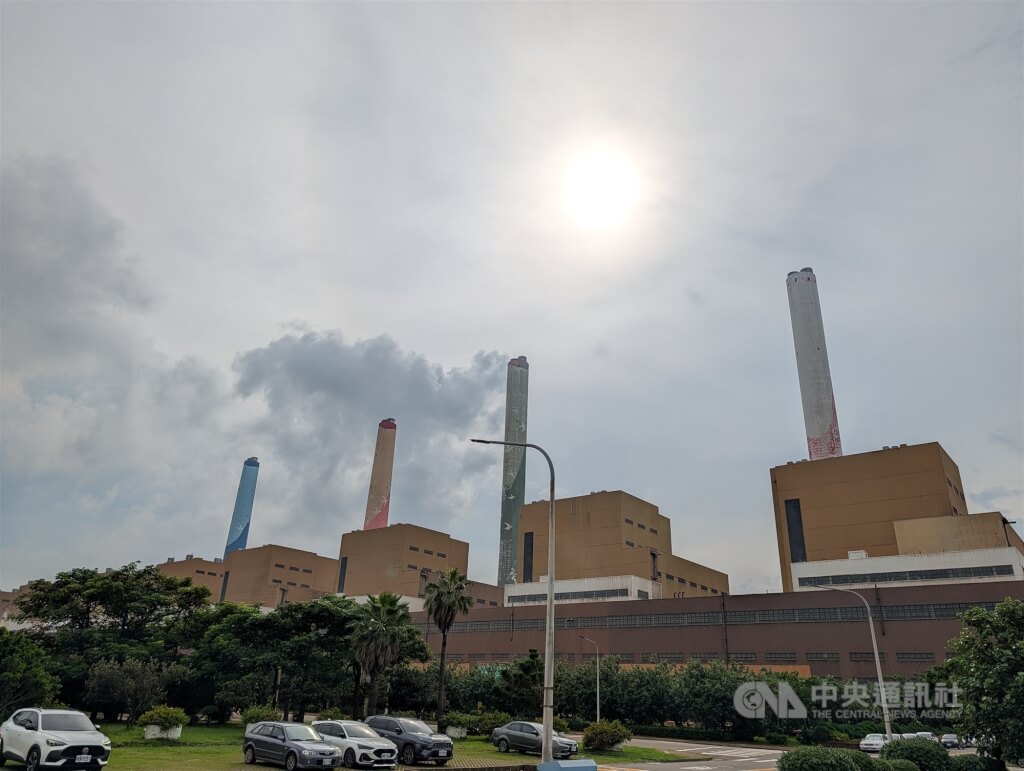

中火1、2號燃煤機組拆除 經濟部拍板提早至10月啟動

声明:本文转载自 「公视新闻网」, 或因排版与篇幅原因进行过编辑,内容未经本站独立核实,不代表本站立场、观点或建议。 如涉及版权问题,请联系我们,核实后立即删除。 [ 免责声明 ]

經濟部昨日召開「台中發電廠既有1、2燃煤機組特種建築物拆除許可案」審查會議,並由台電說明拆除規劃,在與會單位均表示同意下,最終決議拆除工作將提早至10月啟動。台電表示,拆廠前置工作均已充分準備,會全力推進「增氣減煤」的能源轉型里程碑,台中市政府代表亦於會中促請台電儘速完成拆除。經濟部國營司司長胡文中指出,將依照此次會議研商結果,立即報請經濟部核定,同時提醒台電,因須拆除高度達252公尺的煙囪與大型建物,絕不能為趕工而忽視工安。經濟部強調,行政院已宣示台中電廠將於2034年底完成無煤供電,推動「以氣換煤」也是中央與地方共識,呼籲台中市府儘速核發台電申請新建機組操作許可。新燃氣機組商轉進度經濟部指出,新燃氣1號機已於今年5月接受調度,預計10月即可正式商轉;新燃氣2號機則正進行測試運轉,預計10月可接受調度,目標明年3月商轉。至於新燃氣二期計畫部分,台電規劃新建4部高效率燃氣複循環機組,目前已通過環評,正進行地質改良作業及招標作業,預估2031年到2034年間新機組便可陸續上線;現行燃煤機組方面,3、4號機將逐步除役,5至10號機則會逐年轉為緊急備用機組,以完成2034年台中電廠「無煤供電」目標。中火逐步「以氣換煤」根據2018年行政院核定的燃氣一期計畫,除規劃新建2部燃氣機組外,也預計在第2部燃氣機組商轉後,拆除1、2號燃煤機組。2024年通過的第二期環評審查決議,則將興建4部燃氣複循環機組,10部現有燃煤機組,則預計將除役拆除其中4部,另6部則轉為緊急備用,之後每年陸續啟用1部燃氣機組,2部燃煤機組轉為緊急備用。不過,日前台中市長盧秀燕質疑,稱中央原本承諾增1氣,就要拆1煤,但現在規劃新增6部燃氣機組,卻只打算拆除4部燃煤機組,已經違反誠信,要求台電須先拿到經濟部核准拆煤公文,市府才會發給燃氣機組操作許可。
